Konštrukčná technológia DYNAMIC Vysokokvalitné veľkoplošné podlahy odolné voči opotrebovaniu

Ak chcete vyrobiť dobrú podlahu odolnú voči opotrebovaniu (alebo kvalitnú vytvrdzujúcu infiltračnú podlahu), musíte sa popasovať s pevnosťou betónového podkladu, najmä rovinnosťou.Dobrá podlaha odolná voči opotrebovaniu úzko súvisí nielen s kvalitou kameniva odolného voči opotrebovaniu.Vyžaduje sa lepší podklad základnej dráhy.Cieľom tohto dokumentu je poskytnúť vám najkomplexnejšiu a najkomplexnejšiu technológiu vyrovnávania betónu laserom a podlahovej technológie odolnej voči opotrebovaniu.Nasledujúci obsah obsahuje konštrukčné metódy zhrnuté spoločnosťou Shanghai Jiezhou Engineering & Mechanism Co., Ltd. na základe dlhoročných skúseností v tomto odvetví.Pre vašu referenciu.

Postup výstavby: úprava základnej vrstvy → osadenie skladového debnenia → podávanie betónu → dláždenie, vibrovanie a zhutňovanie laserovým vyrovnávacím strojom → nanášanie kameniva → kalandrovanie a extrakcia kalu → leštenie → zavlažovanie a vytvrdzovanie → mechanické rezanie a škárovanie škár.

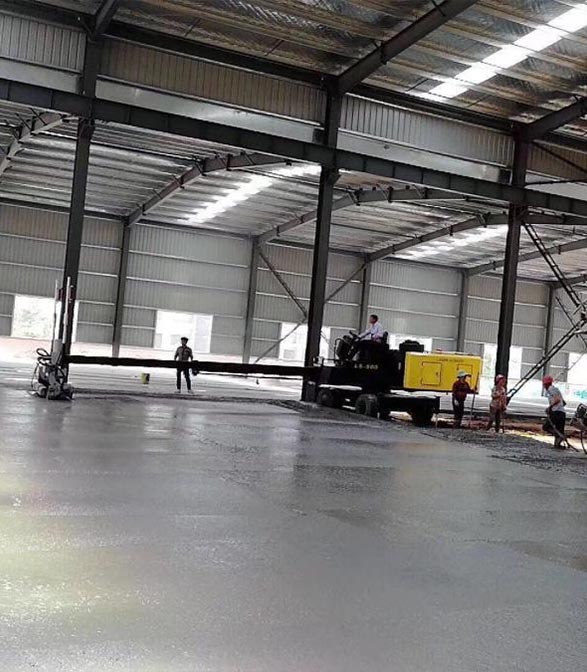

Obrázok konštrukcie laserového poteru

Základné ošetrenie
1. Najprv sa odstránia odpadky na základnej vrstve a na povrchu základnej vrstvy nesmú byť žiadne nečistoty.

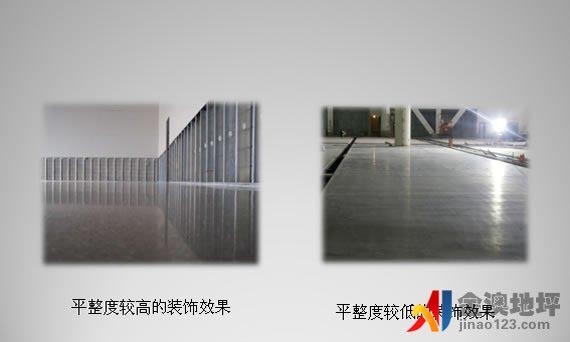

2. Vyčistite miestnu vyčnievajúcu časť povrchu, aby bola výška povrchu rovnomerná.Skontrolujte, či rovinnosť podkladovej vrstvy zodpovedá norme v rozmedzí ± 2 cm od projektovanej výšky, aby sa zabezpečila hrúbka betónovej dlažby.

Nastavenia šablóny
Po prvé, podľa polohy oceľového stĺpa celého závodu, konštrukčných požiadaviek, prípravy debnenia, smeru jazdy vozidla a konštrukčných charakteristík vyrovnávacieho zariadenia sa sformuluje spoľahlivá schéma liatia konštrukcie.V oblasti stavby sa osadí pevné debnenie.Debnenie musí byť špeciálne debnenie vyrobené z profilovej ocele a horný otvor debnenia musí byť nastavený tak, aby bol plochý a konzistentný zvnútra aj zvonku.

Nastaviť posuvnú vrstvu
Po postavení debnenia sa plocha konštrukcie prekryje plastovou fóliou, ktorá oddelí základnú vrstvu od betónového povrchu a vytvorí klznú vrstvu.

Výstužná sieťovina na viazanie
1. Výstužná sieť sa spracuje centralizovaným a jednotným dávkovaním na mieste a po zviazaní sa prepraví na určené miesto na stohovanie.Povrch výstuže musí byť čistý, zbavený nečistôt, hrdze atď., aby sa zabezpečila kvalita surovín.Výstužná sieť musí byť úplne zviazaná a rozstup a veľkosť musia spĺňať požiadavky na dizajn a špecifikáciu.Po zviazaní skontrolujte výstužnú sieť, či je ochranná vrstva dostatočná, či je väzba pevná a či nie je uvoľnená.
2. Pred zaliatím betónom ho pracovníci osadia na určené miesto.Veľkosť výstužnej siete je 3M × 3m.

Uvedenie laserového nivelačného stroja do prevádzky

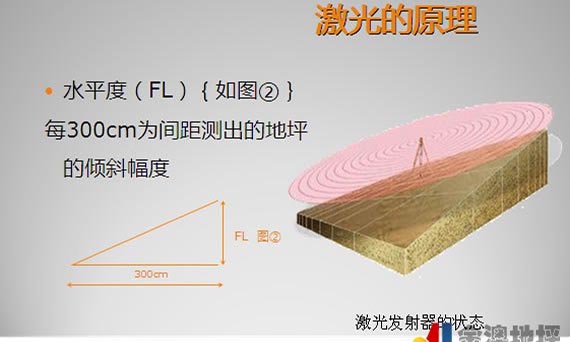

Pred nalievaním betónu sa musí laserový nivelačný stroj odladiť.Postavte a vyrovnajte laserový vysielač a upravte úroveň a výšku nivelačnej hlavy betónového nivelačného stroja podľa prenášaného signálu tak, aby bol v súlade s výškou betónového podkladu.Súčasne nastavte výškový rozdiel na oboch koncoch nivelačnej hlavy v rozmedzí 0,5 mm.Pred rozsiahlou výstavbou najskôr použite zariadenie na skúšobnú výrobu a skontrolujte, či nedošlo k chybe.

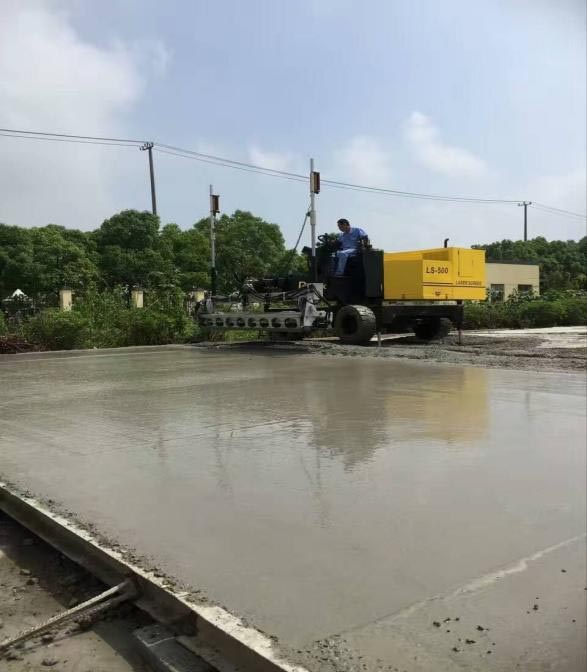

Nalievanie betónu
1. Použije sa komerčný betón.Funkčnosť komerčného betónu musí spĺňať požiadavky príslušných špecifikácií a pokles betónu do debnenia musí byť kontrolovaný na 160-180 mm.
2. Betón sa dláždi od konca usporiadaným spôsobom.Keď sa betónová zmes naleje do debnenia, vykladanie musí byť koncentrované a pomalé a virtuálna hrúbka musí byť asi o 2 cm väčšia ako debnenie.V prípade potreby sa materiál zredukuje alebo doplní a zvislé a vodorovné časti musia spĺňať požiadavky.Betón bude dláždený nepretržite bez prerušenia.
3. Po naliatí betónu sa hromady betónu ručne nahrubo urovnajú v rámci účinného dosahu teleskopického ramena rovnačky a následne sa pomocou laserovej rovnačky naraz ukončí vibrácia, zhutnenie a nivelácia.V procese vyrovnávania sa riaďte zásadou jedným smerom a krok za krokom položte zvnútra smerom von.
4. Plochy, kde nie je možné vykonať mechanickú konštrukciu, ako sú rohy a oceľové stĺpy, sa musia zhutniť a vyrovnať ručne.

Konštrukcia podlahy odolná voči opotrebovaniu
Pred prvým tuhnutím betónu sa kotúčovým hladidlom nahrubo omietne, kým sa kaša nevypustí a tvrdidlo sa rovnomerne rozloží na povrch betónu.Keď tužidlo absorbuje určité množstvo vody, začnite brúsiť;Po hrubom brúsení sa nanesie druhá vrstva tužidla a množstvo materiálu musí byť 1/3 množstva predchádzajúceho procesu.Krížové brúsenie sa vykonáva počas brúsenia a nie je dovolené žiadne chýbajúce brúsenie.

Zhutňovanie a leštenie stierkou
1. Po laserovej nivelácii sa betón pred a po prvotnom zatvrdnutí zdvihne a upraví stierkou.Operácia stierkovania kotúčovej brúsky sa musí vykonávať mnohokrát podľa vytvrdnutia povrchovej vrstvy.Pracovná rýchlosť mechanického hladenia sa primerane prispôsobí tvrdnutiu betónového podkladu a operácia mechanického hladenia sa vykonáva vertikálne a horizontálne.
2. Pred konečným nastavením vymeňte kotúč brúsky ako čepeľ a nastavte uhol pre brúsenie a leštenie.Vo všeobecnosti je leštenie viac ako 2-krát, aby bol lesk podlahy rovnomerný.

Štrbina:Po zhotovení oteruvzdornej povrchovej vrstvy sa spoje prerežú v čase 2-3D.Rezanie za mokra sa používa na rezanie škár s hrúbkou 5 cm a hĺbkou nie menšou ako 1/3 hrúbky betónu.Rezný šev musí byť rovný a krásny.

Vytvrdzovanie: Potom, čo je betón vyleštený, musí byť pokrytý filmom a namočený na vytvrdnutie.Počas ošetrovania, keď pevnosť betónu povrchovej vrstvy nedosiahne 1,2 MPa, po nej nesmie nikto chodiť.

Tesnenie
1. Po dvoch týždňoch vytvrdnutia podlahy dôkladne očistite reznú škáru a odstráňte všetky uvoľnené častice a prach v mieste rezu.
2. Na vyplnenie zmršťovacej škáry sa použije polyuretánový tmel s dlhotrvajúcou elasticitou a rýchlym vytvrdzovaním.

Kontrolné opatrenia
1. Materiály používané na stavenisku musia podliehať prevzatiu na stavenisku a po prevzatí musia byť stohované na určenom mieste.Upozorňujeme, že materiály s požiadavkami na vodotesnosť musia prijať príslušné opatrenia proti vlhkosti a dažďu.
2. Poskytnite skúsených pracovníkov riadenia výstavby a kvalifikovaných stavebných operátorov.Pred výstavbou musia byť zorganizovaní príslušní pracovníci, ktorí budú vykonávať technické informácie o správnom používaní stavebných strojov a nástrojov a kontrole kľúčových procesov, aby sa zabezpečilo, že pracovníci na stavbe budú zruční v prevádzke každého procesu.
3. Stavebné stroje a náradie musia spĺňať požiadavky, byť v dobrom stave a musia mať pripravené niektoré náhradné dôležité nástroje.
4. Prostredie stavby staveniska sa musí udržiavať čisté a upratané, aby sa zabránilo znečisteniu pôdy prachom a inými nečistotami.
5. Vrecká, odpadky a iné odpadové materiály, ktoré zostali na stavenisku, musia byť odstraňované každý deň, aby sa zabezpečilo, že stavenisko bude po skončení práce vyčistené.V prípade odpadových špeciálnych materiálov musí byť spôsob spracovania v súlade s požiadavkami na nakladanie so špeciálnymi materiálmi.

Napokon, okrem prísneho dodržiavania vyššie uvedených postupov si dobrá podlaha odolná voči opotrebovaniu vyžaduje aj koordináciu a spoluprácu medzi betónom a podlahou odolnou voči opotrebovaniu.
Spoločnosť Shanghai Jiezhou Engineering & Mechanism Co., Ltd. založená v roku 1983 sa zameriava na výskum a vývoj, výrobu a predaj strojov v oblasti betónových podláh.Laserový hladiaci stroj, hladidlo, rezací stroj, doskový zhutňovač, ubíjacie ubíjadlo a ďalšie stroje využívajú najnovšiu technológiu a zákazníci ich široko chvália.
Zákazníkov má vo viac ako 100 krajinách sveta a je lídrom v tomto odvetví.Ak máte akékoľvek otázky, môžete zavolať spoločnosti DYNAMIC a my vám budeme slúžiť z celého srdca!


Čas odoslania: 24. augusta 2022
